<大津市>外壁塗装・屋根塗装の工程と期間┃工事の流れと日数の目安

eyecatch

大津市の外壁塗装|工程と工事期間の目安

大津市で外壁塗装、屋根塗装をご検討中の方に向けて、工事の工程や期間の目安をわかりやすく解説します。どのような工程でどれぐらいの工期なのか?また品質を確保するために適正な期間はどれぐらい必要か?ここでは足場組立から解体までの流れを時系列で解説していきます。

大津市で外壁塗装をご検討中の方は、
大津市の外壁塗装専門店「株式会社山塗建装」のトップページをご覧ください。

目次

外壁塗装の基本工程と工事の流れ

STEP

足場組立

安全でスムーズな作業を行うために仮設足場を組立てます。部材の打ち込みによる騒音があるため、ご近隣への配慮が必要です。

STEP

目地コーキング

外壁材のつなぎ目やサッシ周りにコーキング材を充填します。劣化した目地は内部に雨水がしみ込んでしまうため、打ち替えます。施工後は目地乾燥期間を設ける必要があります。

STEP

高圧洗浄

外壁や屋根の汚れや旧塗膜、コケ、藻を徹底的に除去します。外壁材と塗料の密着を高める重要な工程です。

STEP

養生・下地処理

塗装しない箇所に塗料が飛散しないよう養生します。クラックや欠けのある箇所は必ず下地補修を行います。

STEP

下塗り

塗装において最も重要とされる工程が下塗りです。仕上がりを大きく左右するため、建物の状態を見極めて最適な塗料を使用する事が重要です。

STEP

中塗り

塗料の持つ性能を充分に発揮させるため、中塗りの工程があります。強靭な塗膜を作り美しく仕上げるための工程です。

STEP

上塗り

塗装の最終工程です。見栄えのする外観は下塗り・中塗り・上塗りの全ての工程を正しく仕上げる事で成り立ちます。

STEP

付帯部塗装・養生剥がし

塗装可能な付帯部の塗装を行います。窓や扉などの養生を剥がします。合わせて細部の確認や修正を行い、目につきにくい箇所もしっかりと点検します。

※付帯部:とい、破風、軒天、水切り、庇、ダクト、雨戸 等

STEP

検査

各工程の総合的な検査を実施します。細部まで点検を行い問題あれば手直しを施します。

STEP

足場解体

仮設足場を解体します。部材の打ち込みによる騒音があるため、ご近隣への配慮が必要です。作業時間は半日程です。

外壁塗装の工事期間は何日?【大津市の目安】

工程別の所要日数

スクロールできます
工程日数
足場組立1日
目地コーキング2~3日
高圧洗浄1日
養生・下地処理1日
下塗り1日
中塗り1日
上塗り1日
付帯部塗装1日
養生剥がし1日(半日)
検査1日(2~3時間)
足場解体1日(半日)

上記の標準的な工程での日数は13日です。

日数の実例

工程別の所要日数を踏まえ、定休日・目地の乾燥期間まで考慮すると13日では完了できません。
目地の乾燥期間や塗料の乾燥期間をしっかりと確保することで、品質維持に繋がります。
山塗建装では平均3~4週間程度の工期が平均的です。

山塗建装の実例はこちら

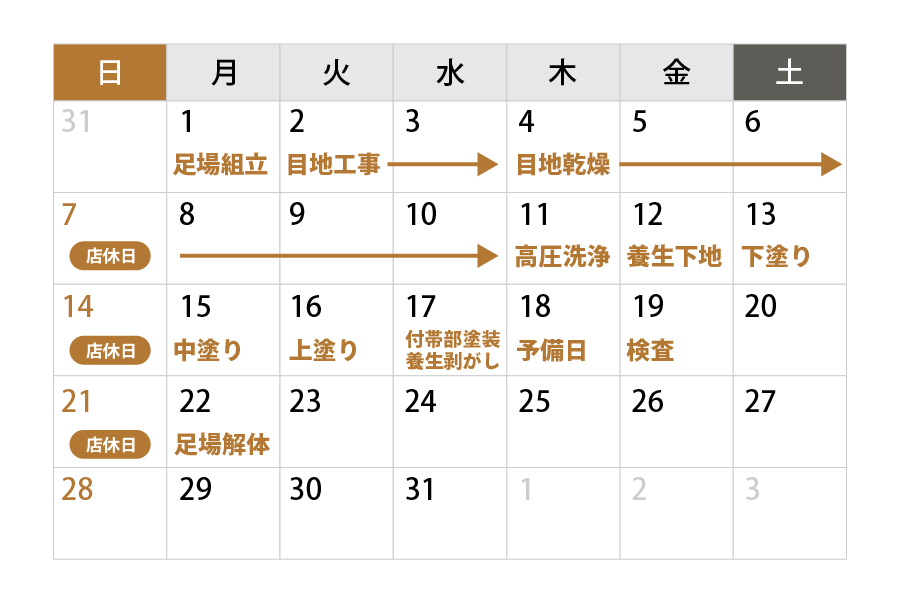

所要日数カレンダー_PC

実際の施工では、外壁の状態を見極めたうえで最適な工程を判断することが重要です。
大津市で外壁塗装をご検討中の方は、
大津市の外壁塗装専門店「株式会社山塗建装」のトップページも参考にしてください。

短い工期は密着不良を起こす

工程間の乾燥期間は品質を担保するための重要な管理点です。工期短縮を図ると硬化不良を起こし、後々の早期劣化に繋がります。特に注意が必要な項目は以下の通りです。

目地乾燥期間

皮膜硬化する目安3~5日程度は乾燥期間を設ける必要があります。

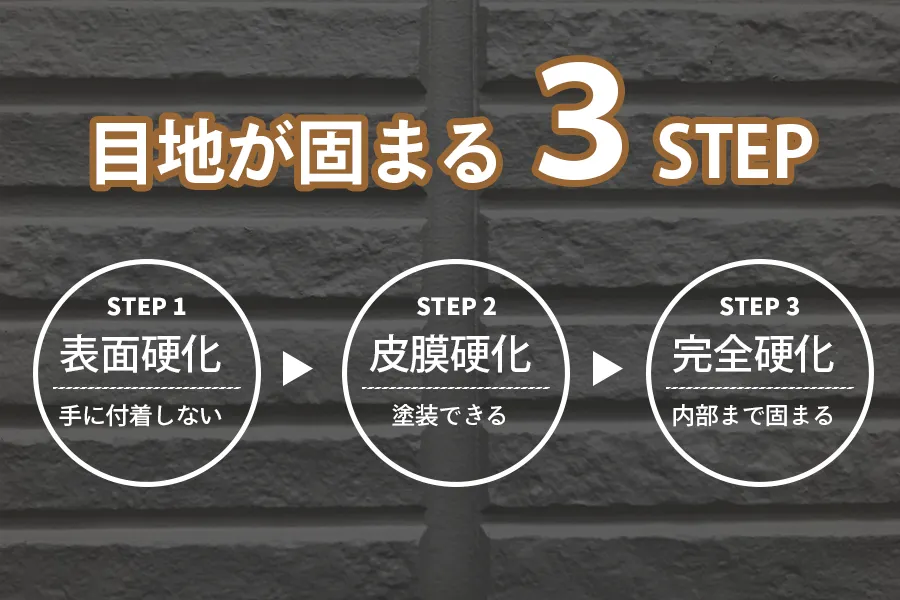

目地硬化の流れ

塗装工程間

塗膜の密着性を確保するため、乾燥待ち時間(工程間隔)の遵守が必要です。

目地硬化の流れ

大津市で外壁塗装の期間が延びるケース

雨天

雨の日は基本的に工事ができません。雨天でも実施できる工事は、「足場組立・足場解体・高圧洗浄」の3つです。

降雪

雪の日も雨天と同様に工事ができません。山間エリアは降雪が起こりやすいため実施時期の検討が必要です。

下地補修

下地の補修範囲が膨大な場合、補修にかかる手間や時間を費やすため、工期が延びることがあります。

工事前に知っておきべきこと【工程別】

工事期間中に起こることを事前に知っておくことで、対策できることもあります。ここでは、工程別にお施主様が知っておくべきことをまとめております。

スクロールできます
工程注意点
足場組立部材の打ち込み音や、作業員の連携のためのかけ声が響きます。普段、閑静な住宅にお住まいの方は気になるかもしれません。また足場にメッシュシートを掛けるため、採光が取れず、普段よりお部屋が暗くなります。
目地コーキング目地材を充填する前に、プライマーを塗布します。このプライマーの臭いが気になる方も少なくありません。
高圧洗浄洗浄には業務用洗浄機を使用します。そのため、エンジンモーター音が鳴り響きます。
養生・下地処理養生は窓や扉など、塗装しない部分を覆います。塗装が完了するまでは、窓の開閉ができなくなります。
塗装(下塗/中塗/上塗)・付帯部塗装塗料の臭いが気になる場合があります。
養生剥がし/検査特にありません。ようやく窓の開閉ができます。
足場解体部材の打ち込み音や、作業員の連携のためのかけ声が響きます。普段、閑静な住宅にお住まいの方は気になるかもしれません。

以下の記事では工事中に気をつけるべきことをまとめております。事前に知ることで、色々な対策ができますのでこちらの記事も合わせてご覧くださいね。

<お施主様必見>よくある質問

近隣の方へのご挨拶は必要ですか

近隣住民の方へのご挨拶は弊社にて行います。

工事期間中は在宅の必要はありますか?

在宅の必要はございません。防犯上、戸締りを入念にお願いします。

工事中にエアコンは使用できますか?

ご使用いただけます。

駐車場は普段どおり使用できますか?

建物の状況により異なります。現地調査を行った上で判断いたします。

まとめ

このような流れで工事は進んでいきます。また天候により工事ができない日もありますが、最短でも3週間程で完了します。壁に新たな色が付いた頃は、工事の終盤に近づいてきていますよ。足場が解体するのが楽しみですよね。施工中にも気になる事があれば、なんでもお問い合わせください。山塗建装は職人直営ですので安心してご利用いただけます。

外壁塗装について正しい知識を持つことは、後悔しない工事につながります。
大津市で外壁塗装をご検討中の方は、
施工事例や費用の目安を掲載している
大津市の外壁塗装専門店「株式会社山塗建装」のトップページもぜひご覧ください。

instagram_banner

この記事を書いた人

株式会社山塗建装 代表取締役
23年間、長きに渡り塗装の道を歩んで参りました。お客様に寄り添ったサービスを提供したく、お役立ち情報や豆知識を執筆しております。少しでもみなさまのお役に立てればうれしいです。
